我公司承接的浙能鎮海電廠燃煤機組搬遷改造項目取排水盾構工程取排水頭水下安裝工程,所有工序全部完工,7月7日順利通過驗收。

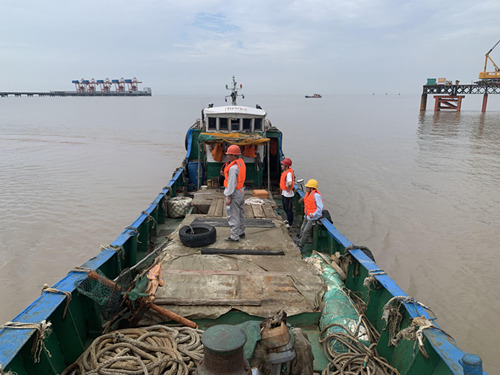

該工程施工內容主要有:水下沖吸泥、鋪設土工布、拋填石塊、水下拆封板、按裝取排水頭、石塊補拋整平等。
由于公司在手工程較多,公司協調并派遣了船機設備和人員。我司項目部經過前期認真籌備,于2019年10月22日開始水上施工,2020年元月3日完成了甲方項目部指定的全部工程量,本來計劃于2020年4月二次進場施工。但受業主節點工期以及疫情影響,6月1日,船機設備和人員再次進場。為了不影響總工期,項目負責人精心組織、合理部署、統籌安排,在做好疫情防控的同時,加快復工復產,全體施工人員,尤其是潛水員加班加點,使項目各工序井然有序向前推進。7月4日,圓滿完成了施工任務, 7月7日一次性通過業主、甲方和監理等單位驗收。
